定制包装交期一般多久?从打样到发货各阶段用时

定制包装交期一般多久?稿件和样品确认后,大货生产约需 4–8 周,海运另需 4–6 周。本文按打样、稿件、生产、质检和运输五个阶段拆解时间,并说明哪些因素会拖延交期、如何确保新品按时上市。

定制包装从打样到交货需要多长时间

采购定制包装时,交期往往是采购方最先问到、也最需要算准的问题之一。包装一旦延误,新品上市、季节性系列或零售渠道上架都可能被拖后。从询价到收货的总时长由几个阶段累加而成:打样、稿件确认、大货生产、质检和运输。每个阶段都可以提前规划。本指南分阶段梳理一份切合实际的国内定制包装交期时间线,说明各阶段的时间由什么决定,以及如何让您的项目按计划推进。

目录

  1. 定制包装一般要多久?先看结论
  2. 第一阶段:打样(1–2 周)
  3. 第二阶段:稿件审核与打样确认
  4. 第三阶段:大货生产(4–8 周)
  5. 第四阶段:质检与装箱
  6. 第五阶段:发货运输
  7. 哪些因素会拖长包装交期?
  8. 怎样让包装项目按计划推进?
  9. 年度包装计划与预留产能
  10. 小结
  11. 常见问题

定制包装一般要多久?先看结论

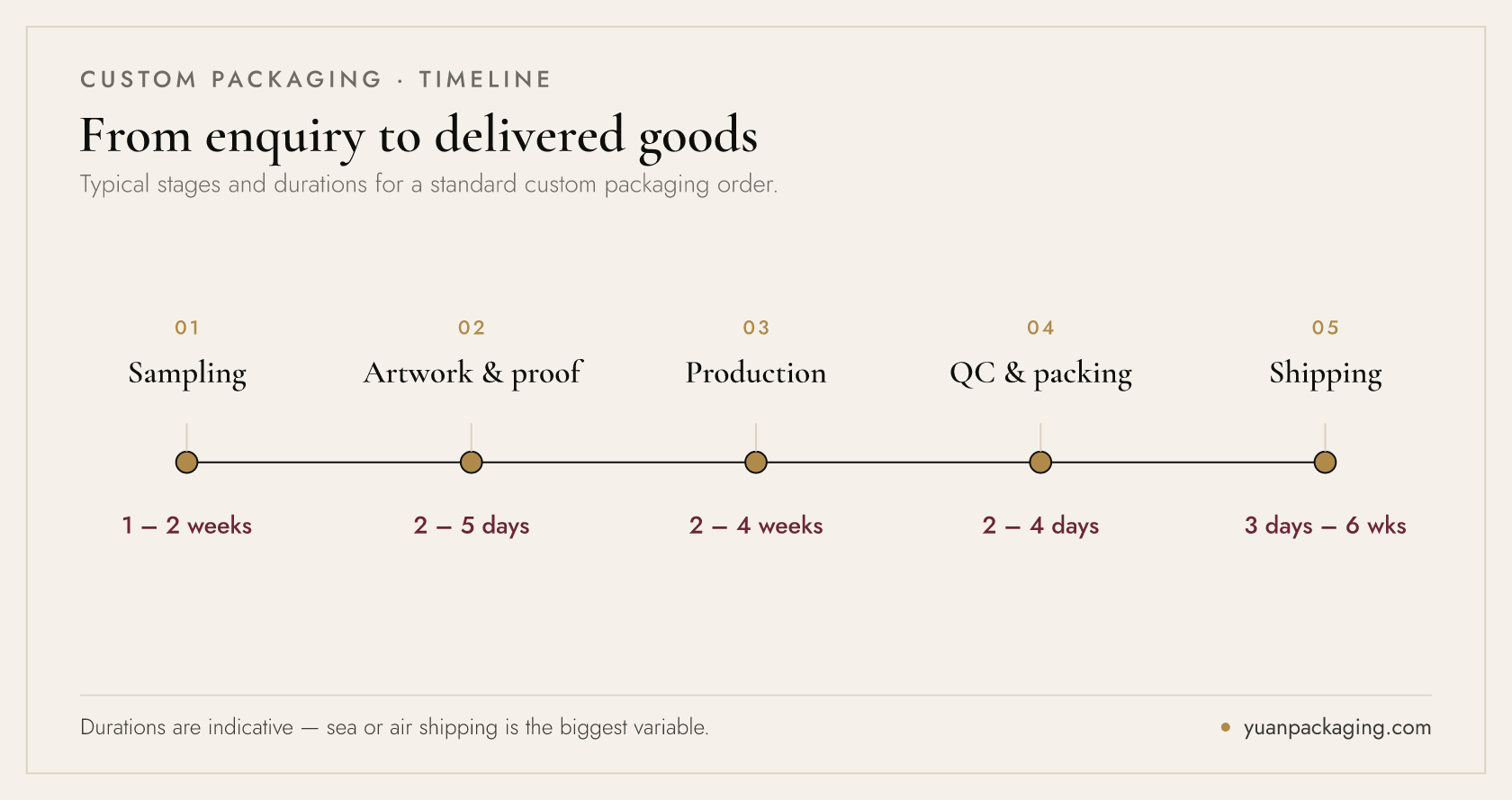

一般而言,稿件和样品确认后,一笔标准的定制包装订单大约需要 4–8 周完成生产,运输时间另计。发往海外时,海运在途约 4–6 周,空运 1–2 周,国际快递 3–7 天。因此,门到门的整体交期通常从约 2 周(小批量空运订单)到 10–12 周(大批量海运订单)不等。具体要多久,取决于产品、印后工艺、订单量和运输方式。下面逐个阶段说明时间都花在了哪里。

阶段一般用时影响因素
打样1–2 周复杂程度和快递时效
稿件审核与打样确认数天至 1 周文件能否直接用于印刷
大货生产4–8 周印后工艺和订单量
质检与装箱与生产同步进行订单规模
运输:海运4–6 周整箱或拼箱
运输:空运1–2 周每公斤运费更高
运输:国际快递3–7 天小批量或急单

第一阶段:打样(1–2 周)

第一阶段是打样。大货开工前,多数品牌会先确认实物样或产前样,核对盒型结构、颜色和印后效果。样品从制作到寄达您手中,视复杂程度和快递时效,一般需要 1–2 周。这段时间花得值:实物样确认无误,就能避免日后代价高昂的重印。如果是规格已经确认过的返单,通常可以跳过打样,整体交期也随之缩短。

第二阶段:稿件审核与打样确认

第二阶段是稿件审核与打样确认。印刷文件确认之前,生产无法启动。要保住交期,品牌方能做的最关键的一件事,就是从一开始就提供正确、可直接印刷的稿件。文件如果缺出血、用的是 RGB 色彩模式,或者字体没有转曲,就得返回修改,交期也会多出几天。应该提交哪些文件,我们的包装稿件准备指南写得很清楚。文件检查通过后,我们会出具数码样或实物样张,经您签字确认后再制版。

咨询包装项目

第三阶段:大货生产(4–8 周)

第三阶段是大货生产,整个交期的大部分时间都花在这里,具体长短随印后工艺和订单量变化。普通印刷纸盒的生产速度,比带烫金、压凸(击凸)和特种覆膜的硬质礼盒快,因为每多一道印后工艺,就多一道生产工序。订单量也有影响,但生产时间并不会随之成比例增加。我们的胶印机都是高速机型,其中包括高宝利必达(Koenig & Bauer Rapida),所以 20 万只的订单,所需时间并不会是 2 万只订单的 10 倍。订单量越大,我们四条生产线的效率优势就越明显。

第四阶段:质检与装箱

第四阶段是质检与装箱。包装成品要检验颜色是否准确、套准是否到位,以及印后工艺质量和成型组装情况,合格后按出口要求装箱。订单量较大时,我们会在生产过程中同步检验,不只在最后检验一次。这样整批产品的品质更稳定,也能避免临近出货时才发现问题、耽误发货。

第五阶段:发货运输

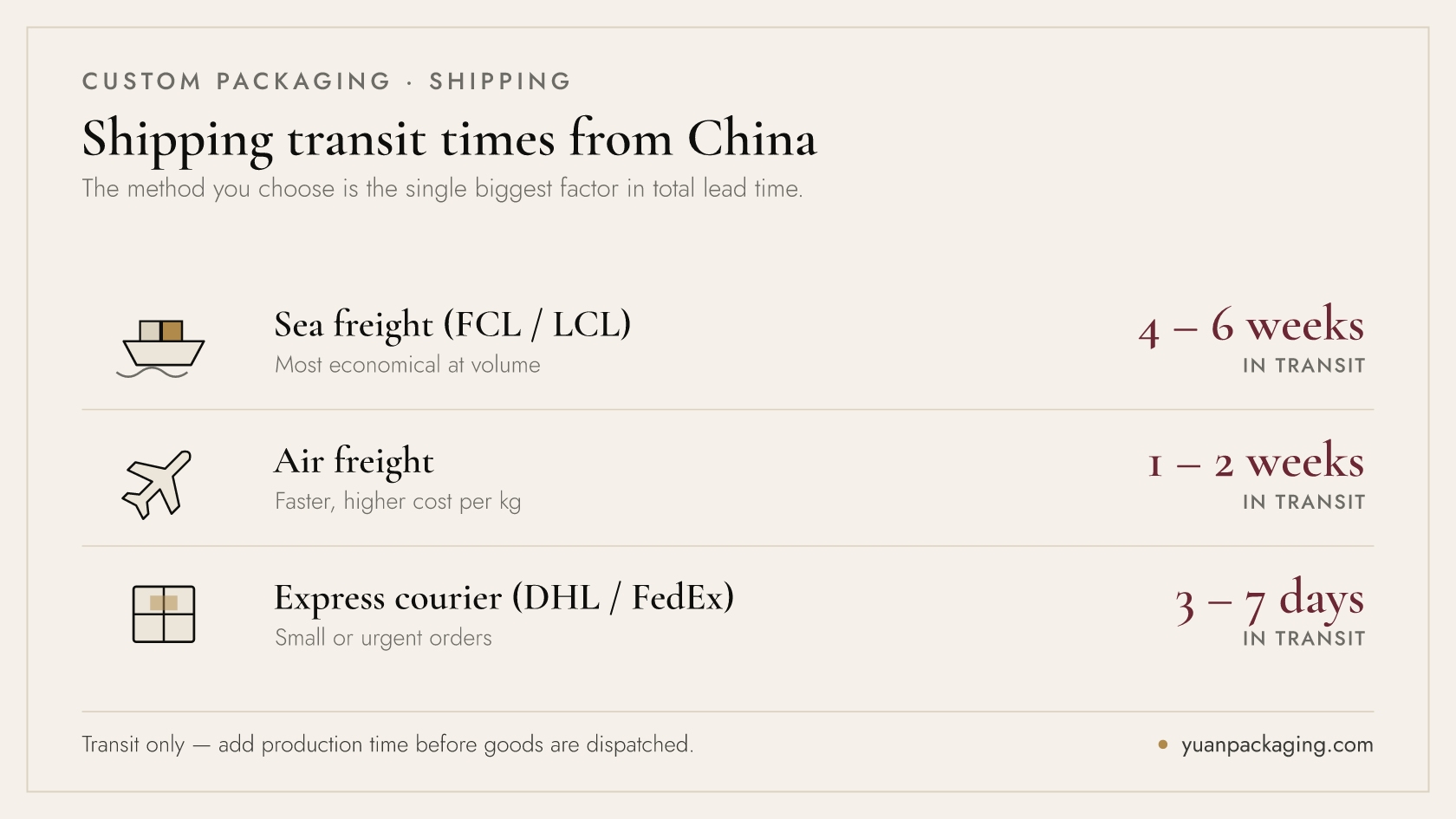

第五阶段是发货运输。您选择哪种运输方式,对总交期的影响比其他任何环节都大。大批量订单走海运(整箱或拼箱)最经济,但在途时间约需 4–6 周。空运可缩短到 1–2 周,只是每公斤运费更高。小批量或急单可以走 DHL、FedEx 等国际快递,3–7 天即可送达。我们默认按船上交货(FOB)报价,也可以代为安排货运,或配合您指定的货代。

哪些因素会拖长包装交期?

有几类情况会拉长包装订单的交期:复杂的印后工艺组合、多轮打样、超大订单量,以及项目中途改稿。外部因素中,影响最突出的是季节性停工:春节(1 月下旬至 2 月)和国庆黄金周(10 月初)期间,国内大部分工厂会停产。需要在这两个时段之前或期间到货的订单,应提前下单。尤其是春节前后,我们建议预留 4–6 周的缓冲时间。

怎样让包装项目按计划推进?

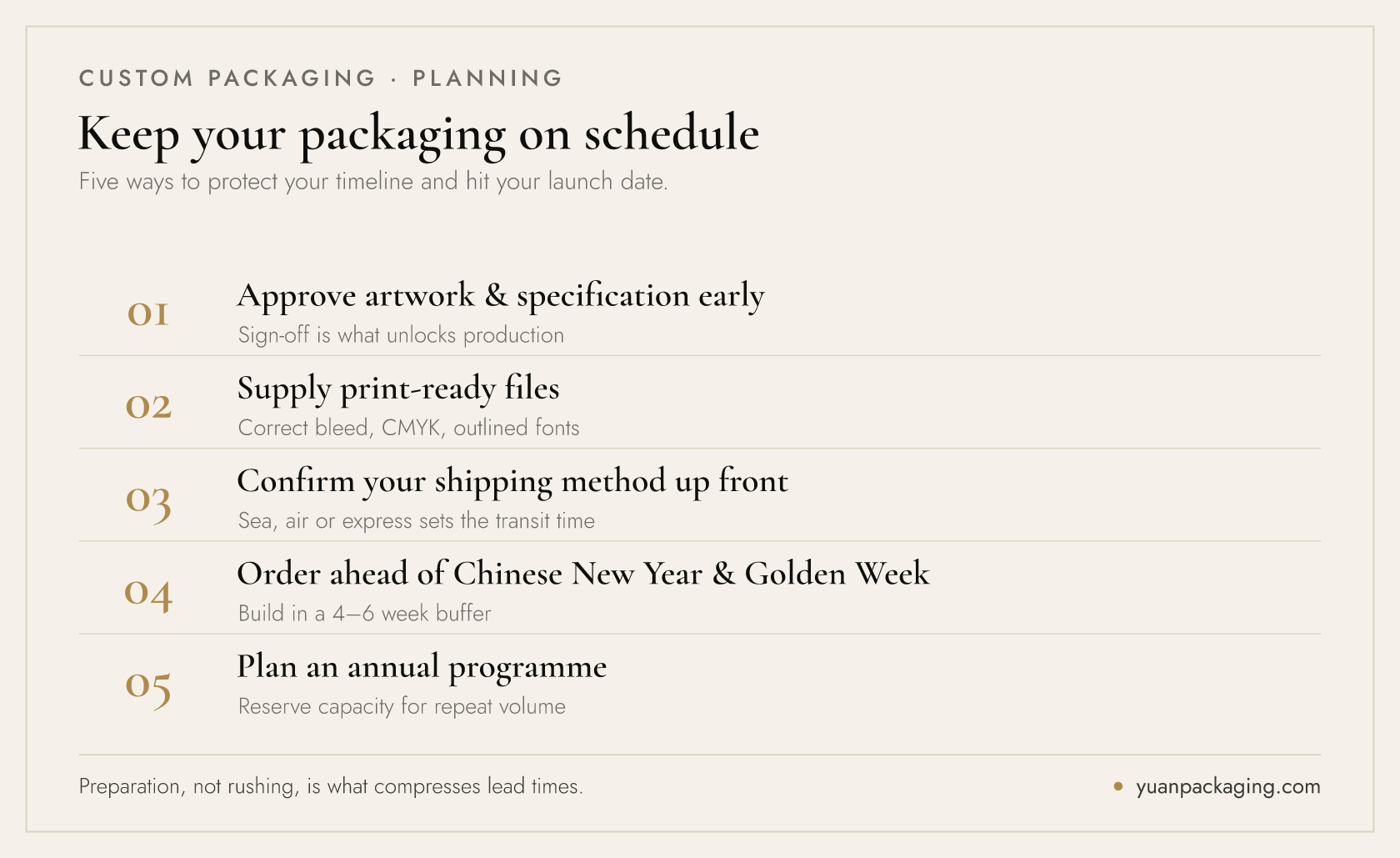

包装项目能否按计划推进,关键在于前期准备:尽早确认规格和稿件,提供可直接印刷的文件,并提前定好运输方式。对于定期下单的品牌,与其每一单都赶工,不如提前规划,这是压缩交期最有效的办法。规格锁定、用量有预测,生产就能顺畅衔接,不必反复开机准备。

年度包装计划与预留产能

对返单客户和大批量采购方来说,年度包装计划是缩短交期最有力的手段。您承诺全年的预测用量后,我们就能为您预留产能、提前备料,订单直接按计划排产,不必排队等候。羽安包装(Yuan Packaging)的工厂有四条专用生产线,面向大批量生产设计,从 10 万只的新品首发到数百万只的年度计划都能承接。从打样到交货,全程由同一位项目对接人统筹时间安排。订单达到一定规模后,稳定、可预期的交期也会成为供货协议的一部分。

小结

实际操作上,建议您从上市日期倒推包装排期,为打样和运输留足时间,并提供正确的稿件,避开最常见的延误。如果您希望拿到针对您这款包装的精确生产与运输时间表,并了解年度计划能如何缩短交期,请告诉我们您的项目需求,我们会对照目标交货日期排好整体进度。

常见问题

定制包装交期一般多久?

一般来说,稿件和样品确认后,生产约需 4–8 周,运输时间另计:海运约 4–6 周,空运 1–2 周,国际快递 3–7 天。门到门的整体交期通常为 2–12 周,具体取决于产品、印后工艺、订单量和运输方式。

定制包装怎样才能最快拿到货?

尽快确认稿件和样品,选择相对简单的印后工艺,并走空运或国际快递。数码印刷几乎不需要开机准备,适合小批量急单。如果是规格不变的返单,跳过打样环节,再借助年度计划提前预订产能,是最快的办法。

春节对包装交期有什么影响?

春节(1 月下旬至 2 月)和 10 月国庆黄金周期间,国内大多数工厂会停产,节前节后的产能也很紧张。必须在这两个时段前后到货的订单,建议比平时提前 4–6 周下单,留出缓冲时间。

样品还没确认,可以先开始生产吗?

不可以。开始生产前,盒型结构、颜色和印后效果都要以确认过的样品和可直接印刷的稿件为准,这样能避免代价高昂的重印。为了节省时间,打样和稿件审核可以同步推进;规格已确认的返单则可以跳过打样。
